Target Value Delivery (dostarczenie docelowej wartości) – druga kluczowa metoda lean construction

TVD wzięło się z pojęcia kosztu docelowego (Target Cost) i przechodziło w czasie ewolucji organizacyjnej procesów gospodarczych przez kilka korekt:

  • Target Cost jako ustalona ekonomiczna wartość na dobre pojawił się po raz pierwszy w TPS (Toyota Production System) ok. roku 1970 pod japońską nazwą Genka Kikaku;
  • w budownictwie TC został po raz pierwszy zastosowany pod pojęciem Target Costing & Construction na inwestycji polowego obiektu szkoły wyższej w USA – St. Olaf College Fieldhouse w latach 1999-2000;
  • w roku 2007 panowie Hal Macomber i John Barberio zaproponowali nazwę Target Value Design, czyli Target Cost dla stworzenia aktywów inwestycyjnych w budownictwie;
  • w roku 2011 Glenn Ballard (współtwórca Lean Construction Institute i twórca pierwszej głównej metody lean construction: Last Planner® System) rozszerzył pojęcie Design (projekt) na Delivery (dostarczenie), czyli objęcie docelowym kosztem całości tworzonej inwestycji, nie tylko statycznego projektu. Ideą Ballarda było połączenie Target Value Design z Target Value Production, a więc złączenie planowania z produkcją budowlaną, które, jak pamiętamy, z inicjatywy Fredericka Taylora zostały kompletnie rozdzielone na początku XX. wieku w formie podziału na planujących pracę managerów i wykonujących ją robotników.

Proces Target Value Delivery składa się z kilku kamieni milowych, które zgodnie z fazami inwestycji można zapisać następująco:

  1. planowanie biznesu budowlanego;
  2. walidacja idei inwestycyjnej;
  3. dostarczenie wartości (organizacja i koordynacja);
  4. wartość eksploatacyjna

A jak to wygląda w praktyce?

@1. W tym kroku zdefiniowane zostają wszystkie parametry,

mogące wpływać na typową inwestycję budowlaną (niezależnie czy kubaturową czy infrastrukturalną):

  • zaczynamy od misji i bazowych wartości zamawiającego (Dlaczego? – Peter Senge/Simon Sinek)
  • następnie jest układany plan organizacyjny dla całego portfela aktywów inwestora (według aktualnej nomenklatury dla BIM jest to poziom wymagań informacyjnych OIR – Organisation Information Requirements)
  • dalej następuje analiza zapotrzebowań rynkowych
  • aby zdefiniować system wartości dla planowanej inwestycji stosowane są narzędzia typu matryca POP (Product-Organisation-Process) lub diagram Kano (odsyłam do innego bloga na ten temat *)
  • kolejny krok to definicja finansowych ram inwestycji (Koszt Docelowy)
  • w ramach due diligence zdefiniowane są warunki brzegowe inwestycji (wstępna lista ryzyk, analiza ROI, innych istotnych czynników)
  • sprowadza się to do prostego pytania: „Czy możemy zbudować obiekt X za cenę Y z użytkowaniem od daty Z?

@2. Kolejnym krokiem jest walidacja przedsięwzięcia inwestycyjnego.

Zadawane są pytania:

  • czy wszyscy rozumieją business case? (nagminnie pomijane na polskich inwestycjach)
  • czy projekt jest realny? (jw)
  • czy zdefiniowany jest system wartości zamawiającego?
  • czy istnieją benchmarks (mierniki) i czy zbadane są warunki inwestycji (techniczne, lokalne, bazujące na doświadczeniu z poprzednich działań)?
  • jak wygląda konceptualizacja przedsięwzięcia (koncepcja projektowa)?
  • czy przeprowadzone zostało programowanie finansowe?

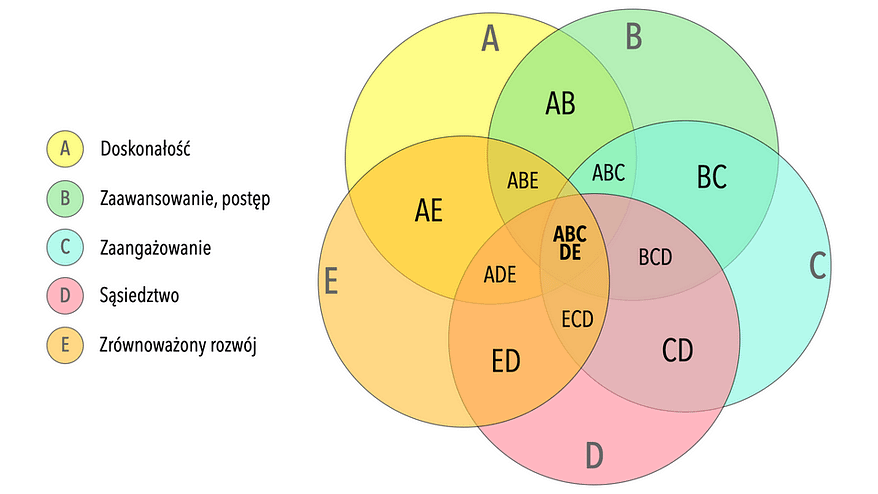

W tym kroku zdefiniowane zostają tzw. CoS (Conditions of Satisfaction) – warunki usatysfakcjonowania inwestora z przewidywanego końcowego efektu procesu. Istnieje do tego wiele metod, poniższa grafika pokazuje przykładowy zestaw wartości, zdefiniowany dla projektu na Uniwersytecie Pennsylvania (Penn State)

Zaproponowana w Mapie Drogowej metoda macroBIM (odsyłam do poprzedniego bloga **) może ponadto na tym etapie pomóc zweryfikować wiarygodność Kosztu Docelowego dla konkretnej propozycji koncepcji przedsięwzięcia. Walidacja Kosztu Docelowego powinna się odbyć najlepiej w formie dwudniowego warsztatu z udziałem stron inwestycji (zamawiającego oraz wygrywającego zlecenie zespołu projektowo-wykonawczego) – Ilustracja poniżej.

@3. W kolejnym kroku następuje realizacja procesu inwestycyjnego (proces projektowy i wykonawczy).

Jest to zakres pracy z zastosowaniem następujących metod kontroli procesu zarówno planowania, jak i produkcji (jak pamiętamy z poprzednich blogów, obie te dziedziny powinny zostać złączone):

  • zaangażowanie z inwestorem w pracy nad docelową wartością przez cały czas trwania inwestycji
  • prowadzenie prac projektowych w kierunku nauki i innowacji (możliwych ulepszających zmian)
  • projektowanie dla detalicznego szacowania (regularne używanie mechanizmów ewaluacji ekonomicznej)
  • kooperacyjne planowanie i korekty projektu (usprawnianie i koordynowanie praktyki jako sieci zobowiązań)
  • równoległe projektowanie produktu (obiekt) oraz procesu w zestawach rozwiązań (opcje alternatywne)
  • planowanie projektu i detali w takiej kolejności, w jakiej będą użyte (unikanie negatywnej iteracji – patrz ilustracja w dalszej części bloga dotycząca Projektowania punktowego)
  • praca w małych różnorodnych grupach – maks. 8 osób (nauka powstaje socjalnie)
  • praca w Big Room (kolokacja jako najlepsza opcja)

  • przeprowadzanie retrospektyw w trakcie procesu (każdy cykl projektu kończy się refleksją i nauką przy pomocy Plus/Delta – Ilustracja poniżej)

Najważniejsze komponenty TVD dla fazy #3 są zebrane w poniższej liście:

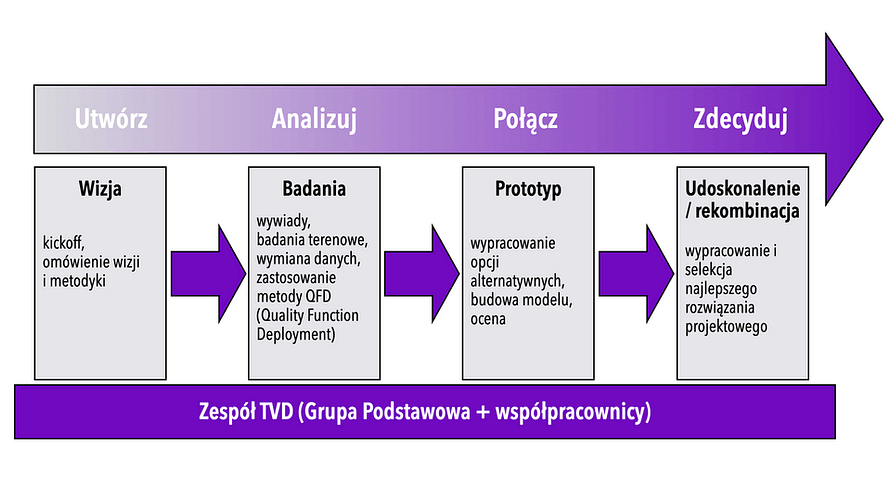

A. Formowanie zespołu o wysokiej wydajności z kulturą lean (struktura klastrowa  z decyzyjną Grupą Podstawową) – metoda pracy zespołu na ilustracji poniżej

B. Ustanowienie Big Room w pobliżu miejsca budowy

C. Ustanowienie motywatora w postaci finansowej poduszki (2-10% w zależności od wielkości inwestycji) do podziału lub na pokrycie strat

D. Planowanie projektu i procesu – Last Planner® System – patrz inny blog*** (plany: master, kamienie milowe, fazowy plan pull, plan gotowości i wykonawczy, mierniki PPC, Plus-Delta, nauka na przyszłość)

E. Strukturyzacja pracy (WS – Work Structuring), a nie WBS (struktura autorytarnego podziału pracy)

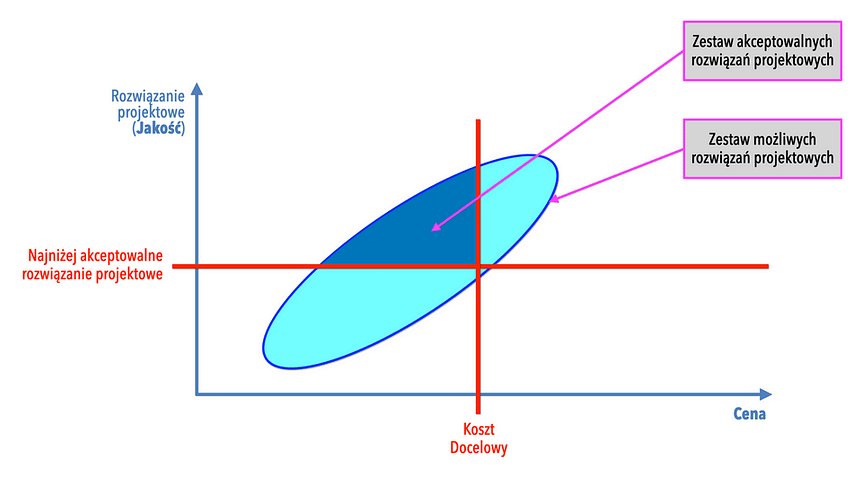

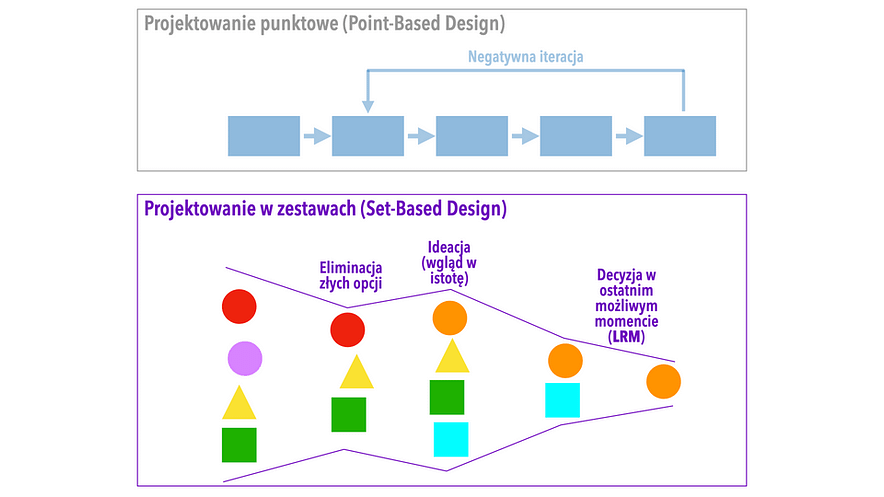

F. Projektowanie w zestawach (Set-Based Design), a nie punktowe z iteracjami zwrotnymi – ilustracja poniżej

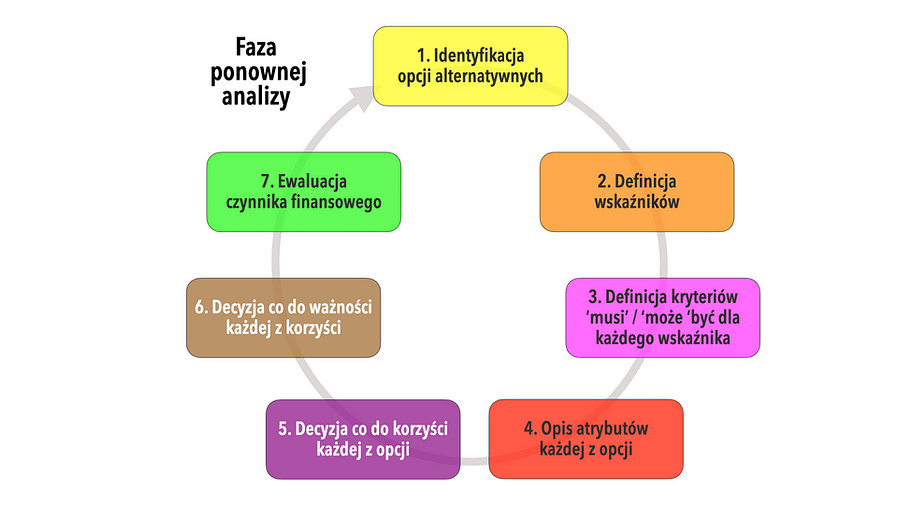

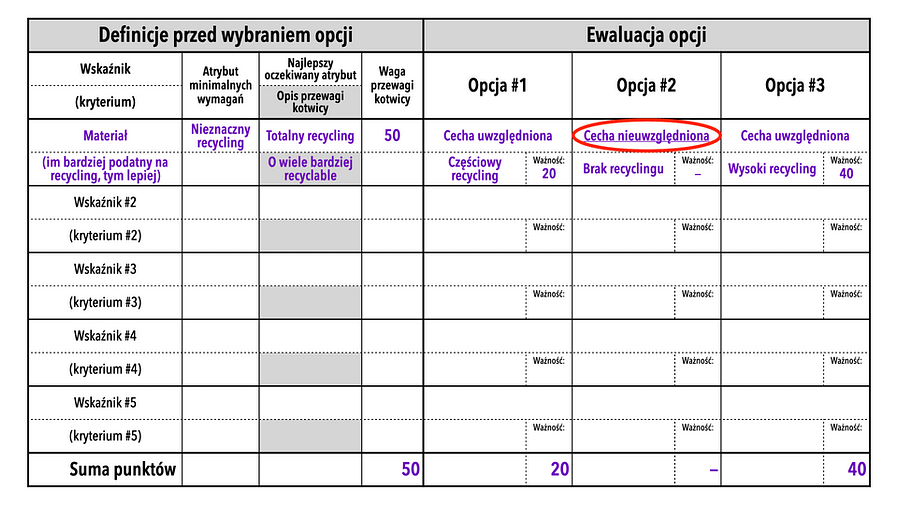

G. Modelowanie kosztów w każdej fazie (transparencja, wspólne usuwanie ryzyk, wykorzystywanie dostępnych możliwości, decyzyjność CbA – Choosing by Advantages – dwie ilustracje poniżej, IGEDIT: identyfikacja, gromadzenie danych, ewaluacja, decyzja, implementacja, testowanie)

H. Ciągły monitoring kosztów względem Kosztu Docelowego (warsztat wstępny, ewentualne redystrybucje środków między optymalnymi rozwiązaniami projektowymi)

I. Fazy projektu/inwestycji (iteracje) przy pomocy cykli PDCA i arkuszy problemowych A3 (patrz poprzednie blogi)

J. Decyzje jednomyślne, veto inwestora prowadzące do ewentualnej renegocjacji Kosztu Docelowego

K. Praca nad TVD i kosztami cyklu życia obiektu (LCA – Life-Cycle Assessment) do momentu przekazania zasobu do użytkowania (to nie są nadzory autorskie !), osobne wynagrodzenie z puli Kosztu Docelowego

@4. Ostatni krok to ocena efektów (jakość, rentowność) przeprowadzonej inwestycji

Dostępne narzędzia to:

  • analiza ROI – jakie są wyniki finansowe procesu stworzenia i dostarczenia aktywu inwestycyjnego?
  • analiza CoS – czy wszystkie elementy satysfakcji inwestora są spełnione?
  • refleksja i uczenie się na popełnionych błędach – ocena jakości dostarczonej wartości
  • wprowadzenie lean w fazie operacyjnej

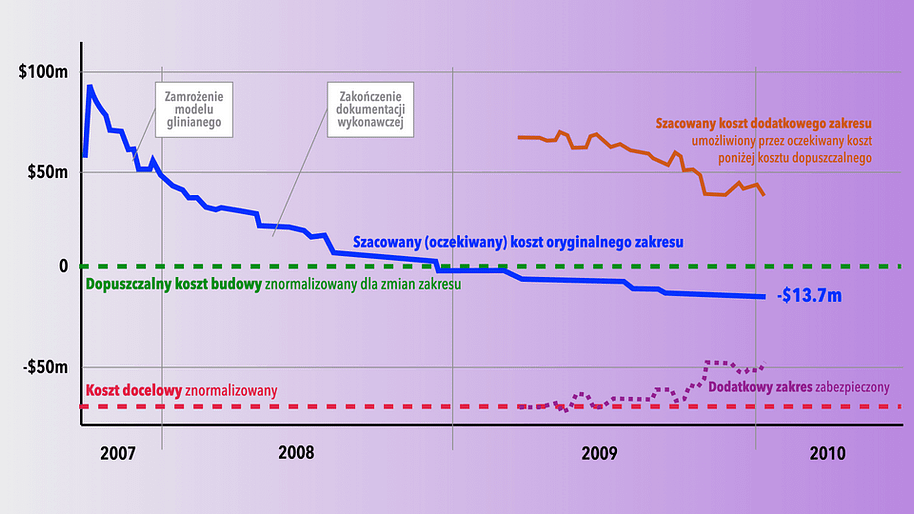

Możliwe efekty procedowania inwestycji z zastosowaniem metody TVD obrazuje poniższa ilustracja zapisu faz realizacji projektu jednego ze szpitali organizacji służby zdrowia Sutter Health z Kalifornii – Cathedral Hill Hospital (****)

Target Value Delivery w żadnym wypadku nie jest w Polsce nieznane. M.in. w czerwcu 2015 roku podczas czterodniowej konferencji kreatywnego budownictwa w Krakowie przedstawiony został referat na ten temat, jeszcze w poprzedniej formie Target Value Design (*****)

I co z tego u nas zostało?

W kolejnym blogu opowiemy o środowisku kontraktowym w budownictwie.

Stay tuned…

.
